Инструкция по установке опор освещения огк, отф, огс

Как установить металлический столб на бетонное основание

Проводка кабеля под землей

Проведение питающих линий при монтажных работах возможно проведением воздушной линии (ВЛ) по осветительным столбам или прокладкой кабельной линии (КЛ) под землей. Для реализации последнего варианта необходимо провести ряд мероприятий:

  1. на участке размечается место прокладки кабеля согласно разработанной схеме, на которой отмечено место установки всех светильников и распределительного щита (РЩ-0,4 кВ).
  2. Раскопка траншеи глубиной 0,8 м. Ширина траншеи зависит от количества укладываемых кабельных линий. Для укладки одного кабеля ширина траншеи составляет 0,2 м, при двух и более расстояние между кабелями составляет 0,1 м (п.2.3.84 ПУЭ 7).
  3. Устройство песчаной подушки (подсыпки) высотой 0,1 – 0,15 м.
  4. Укладка защитной полиэтиленовой (ПНД) трубы в местах пересечения с въездом во двор, гараж, канализацией, канавами и другими коммуникациями (п.2.3.99 ПУЭ 7). А также в местах выхода кабельной линии к светильникам или розеткам. В некоторых случаях возможна укладка трубы по всей длине кабеля.
  5. Прокладка кабеля на глубине 0,7 м (п.2.3.84 ПУЭ 7). При прокладке кабельной линии через трубу используется трос для его вытягивания. В местах вывода кабеля необходимо оставить не менее 30 см для удобства его подключения.
  6. Засыпка кабельной линии слоем песка толщиной 0,1 – 0,15 м.
  7. Присыпка кабеля слоем мелкой земли без содержания шлака, камней и строительного мусора (п.2.3.82 ПУЭ 7). Толщина слоя земли 0,2 м.
  8. Укладка сетки или пленки голубого или желтого цвета, или сигнальной ленты на глубине приблизительно 0,3 м. Требуется для защиты кабеля от механических повреждений.


Схема разреза котлована

Выбор кабеля для наружного освещения

Для соблюдения эксплуатационных характеристик и безопасного проведения монтажных работ важно правильно выбрать тип кабельной линии. Буквенная маркировка марки кабельной линии характеризует:

Маркировка кабеля

В качестве материала токопроводящих жил, т.е. провода через который непосредственно проходит электрический ток, выбирают алюминий (А) или медь (не имеет буквенного обозначения). Рассматривая свойства электропроводимости, медь занимает первое место, второе – алюминий.

Следующий показатель это материал, из которого изготавливают изоляцию кабеля. Распространение получил полиэтилен, поливинилхлорид (ПВХ), бумажная изоляция.

Рабочее напряжение это максимальное значение напряжения в питающей сети, при котором может эксплуатироваться кабель.

Количество жил в кабеле зависит от его задачи и может быть от 1 до 5.

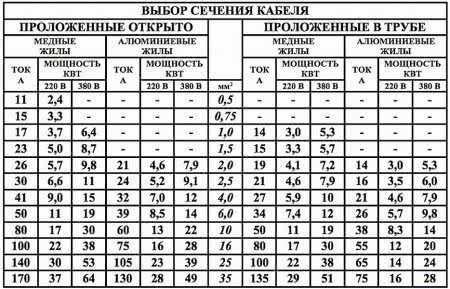

Один из важных показателей это сечение кабеля. Оно зависит от рабочей нагрузки, номинального рабочего напряжения и значения длительно допустимого тока. Зная основные эксплуатационные характеристики и правила (ПУЭ 7 глава 1.3), можно выбрать необходимое сечение.

Таблица выбора сечения кабельной линии

Обозначение климатических условий эксплуатации характеризует климатическую зону, в которой эксплуатируется кабельная линия и её особенности (ГОСТ 15510-69).

Как правило, расчет марки кабеля проводится инженером на этапе проектирования и указывается в спецификации проектной документации.

Где продавать?

Данная продукция уже закуплена (дата) и поставлена заказчику федеральное казенное учреждение «Исправительная колония № 26 Управления Федеральной службы исполнения наказаний по Волгоградской области». Закупка осуществлялась по закону ФЗ-44 . Если вы хотите сбыть аналогичную продукцию:

  • Продажи через тендеры, которые мы агрегируем на нашем сайте. Мы обрабатываем более 65266 источников государственных и коммерческих закупок с бесплатной рассылкой. Следите ежедневно за информацией и сможете найти заказчика для вашей продукции или услуги.
  • Субподряд, связавшись с поставщиком ФЕДЕРАЛЬНОЕ КАЗЕННОЕ УЧРЕЖДЕНИЕ «ИСПРАВИТЕЛЬНАЯ КОЛОНИЯ № 12 УПРАВЛЕНИЯ ФЕДЕРАЛЬНОЙ СЛУЖБЫ ИСПОЛНЕНИЯ НАКАЗАНИЙ ПО ВОЛГОГРАДСКОЙ ОБЛАСТИ».
  • Продажа через розничные и оптовые маркетплэйсы. Если интерисует экспорт, то рекомендуем продавать через Алибаба, как самую крупнейшую площадку. Или возможна продажа через бесплатные маркетплэйсы, но спрос на вашу продукцию там будет меньше.

Регистрация

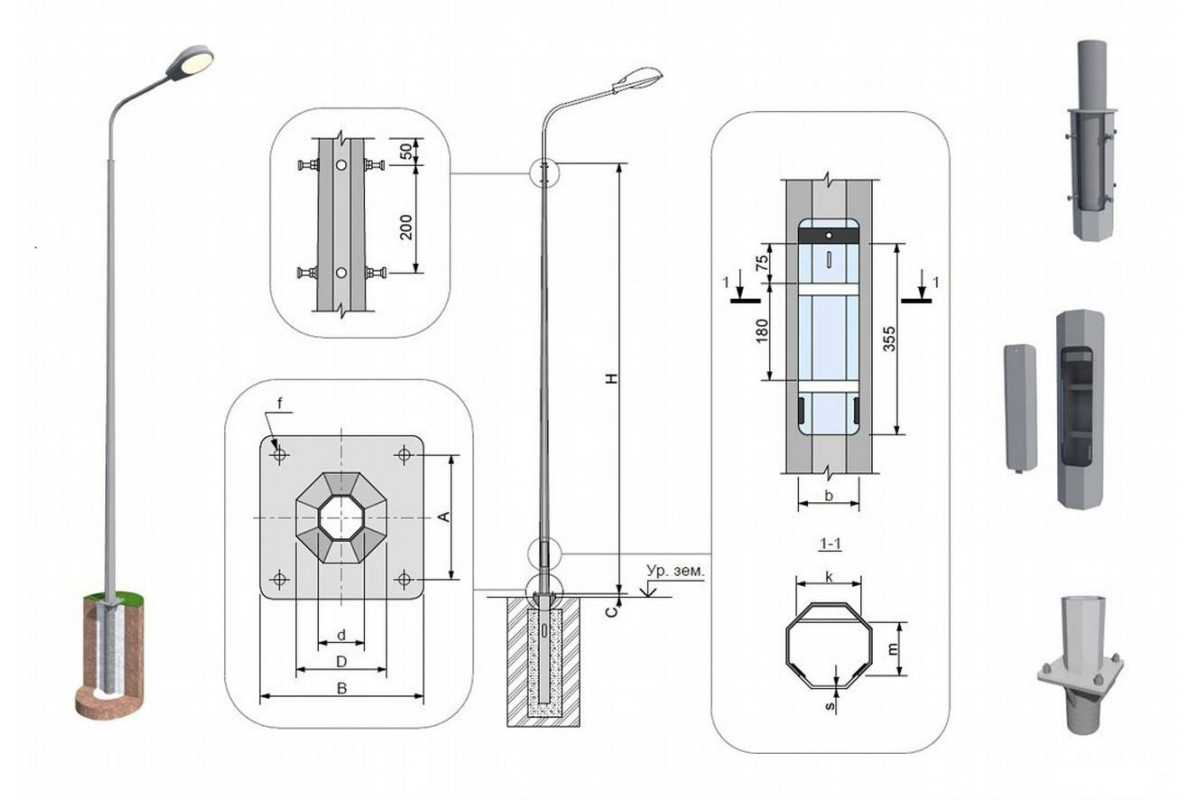

Классификация

Классификация опор освещения делится на несколько категорий. Выбирая опору освещения стоит ориентироваться на следующие категории:

По назначению.

Уличные. Подсвечивают пешеходные дорожки и зоны рядом с ними.

Магистральные. Устанавливаются вдоль автомобильных дорог, мостов, трасс. Освещают проезжую зону.

Декоративные. Используются для освещения парков, садов, набережных, скверов и др. зданий и зон отдыха. Различаются многообразием стилей, формами, элементами. Отлично вписываются в окружающий ландшафт.

Специальные (мачтовые). Это конструкции для зон особого назначения, таких как стадионы, склады, аэропорты, баскетбольные поля, порты и др. объекты.

По высоте.

Выбирая опору освещения, стоит ориентироваться на объект, рядом с которым опора будет устанавливаться. Так, для жилого комплекса высота должна быть в пределах 3-6 метров, тогда как для проезжей части этот показатель равен 9-12 метрам.

По материалу.

Самые распространенные опорные конструкции:

Металлические. Изготавливаются из стали, чугуна, алюминия. Они компактны, бывают сборно-разборные, их легко можно перевозить, имеют высокую прочность. При необходимости их можно подвергнуть изменениям – обрезать или нарастить. Металлические опоры освещения долговечны при правильной эксплуатации.

Железобетонные. Эти конструкции имеют металлическую внутреннюю часть и железобетонное покрытие. Они имеют преимущества по сравнению с металлическими: относительно недорогие, выдерживают большие нагрузки, спокойно переносят перепады температур, им нестрашны гниение и коррозия. Однако, несмотря на это, имеют большой вес и их тяжело устанавливать. Срок эксплуатации около 50 лет.

Деревянные. Сейчас их можно встретить лишь в небольших деревнях и селах. Приходя в негодность по причине гниения и механических повреждений, деревянные опоры заменяют современными. Также они имеют непрезентабельный внешний вид. Несмотря на это, они очень дешевые и относительно долговечны (если для них использовать правильную пропитку).

По форме поперечного сечения.

В зависимости от формы ствола различают:

Граненые (ОГК, НФГ, СПГ, СФГ, НПГ). В основном они имеют 9-12 метровую длину, т.к. они очень прочные и жесткие.

Конические (ОКК, НПК, НФК). Их изготавливают в форме пирамиды. Для паркового и ландшафтного освещения используют именно такие конструкции.

Трубчатые (СФ, ОТ). Как правило, включают в себя одну трубу или несколько труб разного диаметра. Их легко транспортировать.

По количеству осветительных приборов.

Торшерные. Содержат максимум 3 осветительных прибора. Они энергосберегающие, так как имеют маленькую мощность.

Консольные. Являются наиболее распространенными ввиду того, что кронштейны могут быть даже четырехрожковыми. Имеют большую мощность, нежели торшерные. Могут применяться для различного вида освещения, так как более универсальны.

По технологии монтажа.

В данной категории различают прямостоечные и фланцевые опоры. Первые используются для крупногабаритных и тяжелых стоек, у которых большая нагрузка. Вторые изготавливаются без подземной части, состоят только из надземной части, их можно демонтировать и установить повторно на новом месте, тогда как прямостоечные монтируются всего один раз.

По способу прокладки электрического кабеля.

В зависимости от способа прокладки кабеля опоры подразделяются на силовые (используется, когда под землей нет возможности проложить кабель и подвесить СИП, и кабель прокладывается по воздуху на расстоянии 5-7 м от земли) и несиловые (кабельной линии прокладывается под землей, на них нельзя подвесить СИП). На больших территориях, как правило, устанавливают силовые опоры, тогда как небольшие зоны можно подсветить несиловыми столбами.

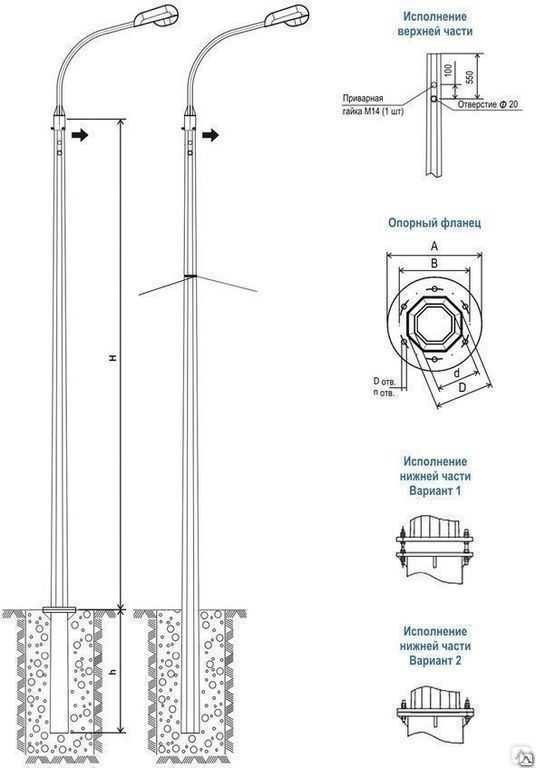

Инструкция по бетонированию опор

Данная технология предусматривает полную либо частичную заливку столбиков бетонной смесью марки М100 в сухом грунте и М150, когда земля влажная. Чтобы посчитать количество материалов, требуемых для бетонирования, воспользуйтесь данными из таблицы, где указаны их объёмы для приготовления разных марок раствора.

Таблица расчёта бетона, цемента и прочих ингредиентов бетонной смеси

Тип грунта Марка бетона Портландцемент М400, ведро Песок, ведро Щебень фракции 20—40 мм, ведро
Сухой М100 1 4 6
Влажный М150 1 3,3 5

Зная число ямок под опоры и их глубину, несложно подсчитать общий расход стройматериалов. При полном бетонировании в скважину глубиной 1 м помещается не более 4 стандартных вёдер бетона. Дополнительно приготовьте такие материалы:

  • рубероид или полиэтиленовую плёнку, чтобы отгородить бетонную смесь от земли;
  • песок для подсыпки на дно скважины;
  • куски арматуры или уголков для анкеровки.

Стройматериалы для бетонирования столбов

Набор инструментов используется такой же, как при забивке, только вместо кувалды вам понадобится бетономешалка. В крайнем случае можно обойтись без неё и готовить смесь на листе металла с помощью совковой лопаты. Чтобы выполнить фиксацию и анкеровку металлических столбиков, надо приготовить сварочный аппарат.

Как бетонировать: технология заливки по шагам

Первый этап работ, состоящий из разметки и копки ям, производится по вышеописанной технологии. Полное бетонирование столбов выполняется в такой последовательности:

  1. Уплотните дно ямы, подсыпьте его песком и утрамбуйте ещё раз.
  2. Установите опору и выровняйте по вертикали в двух плоскостях, пользуясь строительным уровнем.
  3. Зафиксируйте трубу в проектном положении, приварив к ней обрезки уголков таким образом, чтобы их концы упирались в почву. Если столбики деревянные, то прибейте к ним планки или просто заклиньте крупными камнями.
  4. Дно скважины и земляные стенки укройте рубероидом или плёнкой. Цель — не дать вытечь молочку из бетона, отчего прочность последнего снижается.
  5. Приготовьте бетонную смесь и уложите её в яму со стойкой. В процессе заливки наблюдайте, чтобы она не отклонилась от вертикали, была ровной.

Полное бетонирование стойки

Корректировка вертикали после бетонирования

Полное застывание бетонной смеси происходит через 3 недели. До тех пор не допускается вести работы, могущие нагрузить столбики. Максимум, что вы можете сделать, — почистить их и покрасить.

О частичном бетонировании: на какую глубину закапывать и какое расстояние между столбиками

Если почва на вашем участке сухая и не сыпучая, то расходовать материалы на полноценную заливку бессмысленно. Достаточно сделать для каждого столбика бетонный воротник по такой технологии:

  1. Выкопайте яму на половину от расчётной глубины, но сделайте её на 20—25 см шире сечения стойки.
  2. Возьмите готовую опору и забейте её посередине дна ямы на необходимую глубину. Почву вокруг трубы уплотните и подсыпьте песком.
  3. Выполните анкеровку и опалубку из рубероида, как это описано в предыдущем разделе.
  4. Заполните скважину бетонной смесью.

Так силы морозного пучения действуют на заборные столбы

Способ удобен тем, что наполовину забитую в землю стойку проще выверить по вертикали и зафиксировать в таком положении. Но подобная технология, как и полное бетонирование, неприменима в пучинистых грунтах. При сильных морозах почва вытолкнет наружу всю конструкцию. Чтобы этого не произошло, воспользуйтесь следующей инструкцией:

  1. Точно узнайте, какова глубина промерзания земли в вашей местности. Просчитайте общую высоту опор по такой формуле: надземная часть + глубина промерзания + 0,5 м.
  2. Подготовьте смесь щебня с песком для замены пучинистого грунта вокруг столбика.
  3. Просверлите скважину, чтобы бур ушёл на 0,6—0,7 м ниже границы замораживаемой почвы. Сделайте подсыпку 10 см из песка и утрамбуйте его.
  4. Установите опору и закрепите в вертикальном положении.
  5. Заполните яму бетоном на высоту 0,5 м.
  6. После схватывания монолита засыпьте скважину доверху смесью песка и щебня.

Бетон заливается не выше границы промерзания, а дальше засыпается щебень

Когда насыщаемый влагой грунт заменён на щебёнку, а бетонный монолит располагается ниже границы промерзания, силы морозного пучения не смогут вытолкнуть вашу опору из земли.

Как правильно бетонируются столбы — видео

Как вы могли убедиться, технология установки заборных столбов не содержит особых сложностей. Также не требуется специального оборудования для выполнения работ, но при наличии бетономешалки или гидромолота дело пойдёт гораздо быстрее. Строить ограждение лучше с помощником, поскольку большинство операций производить в одиночку неудобно.

ГЭСН 09-08-001-01

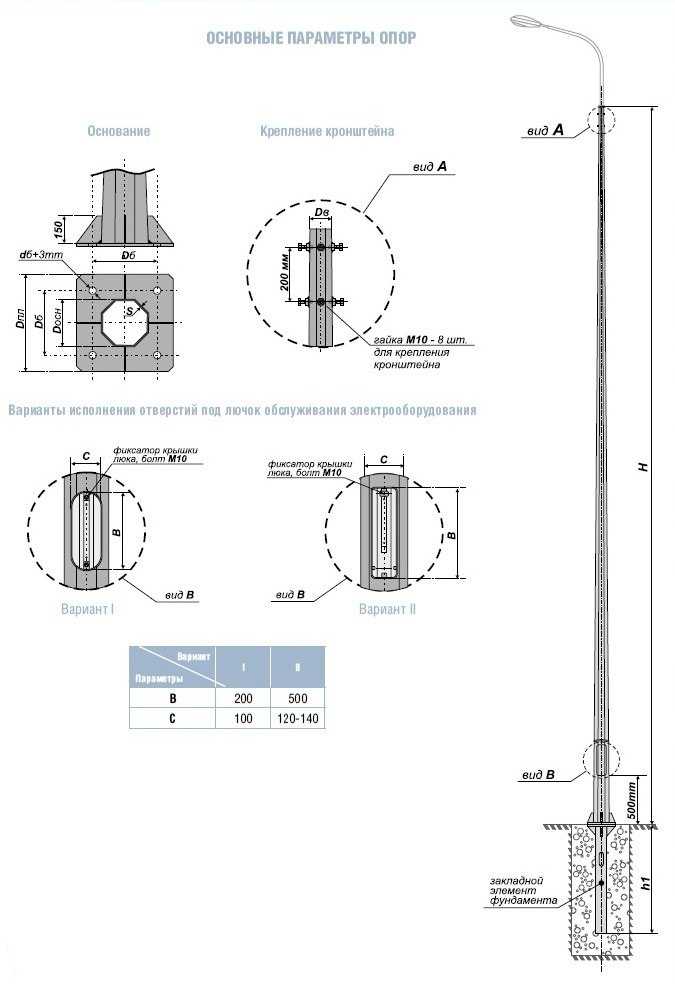

Установка металлических столбов высотой до 4 м: с погружением в бетонное основание

ЛОКАЛЬНАЯ РЕСУРСНАЯ ВЕДОМОСТЬ ГЭСН 09-08-001-01

Наименование Единица измерения
Установка металлических столбов высотой до 4 м: с погружением в бетонное основание 100 столбов
Состав работ
01. Разметка мест установки металлических столбов. 02. Бурение ям под фундаменты для столбов. 03. Выгрузка материалов. 04. Установка металлических столбов с заливкой бетоном.

ЗНАЧЕНИЯ РАСЦЕНКИ

В расценке указаны прямые затраты работы на период марта 2014 года для города Москвы, которые рассчитаны на основе нормативов 2014 года с дополнениями 1 путём применения индексов к ценам используемых ресурсов. Индексы применялись к федеральным ценам 2000 года.
Использованы следующие индексы и часовые ставки от «союза инженеров-сметчиков»:
Индекс к стоимости материалов: 7,485
Индекс к стоимости машин: 11,643
Используемые часовые ставки:
В скобках указана оплата труда в месяц при данной часовой ставке.
Часовая ставка 1 разряда: 130,23 руб. в час (22 920) руб. в месяц.
Часовая ставка 2 разряда: 141,21 руб. в час (24 853) руб. в месяц.
Часовая ставка 3 разряда: 154,46 руб. в час (27 185) руб. в месяц.
Часовая ставка 4 разряда: 174,34 руб. в час (30 684) руб. в месяц.
Часовая ставка 5 разряда: 200,84 руб. в час (35 348) руб. в месяц.
Часовая ставка 6 разряда: 233,96 руб. в час (41 177) руб. в месяц.

Перейдя по этой ссылке, Вы можете посмотреть данный норматив рассчитаный в ценах 2000 года.
Основанием применения состава и расхода материалов, машин и трудозатрат являются ГЭСН-2001

ТРУДОЗАТРАТЫ

Наименование Ед. Изм. Трудозатраты
1 Затраты труда рабочих-строителей Разряд 3 чел.-ч 35,64
2 Затраты труда машинистов (справочно, входит в стоимость ЭМ) чел.-ч 21,67
Итого по трудозатратам рабочих чел.-ч 35,64
Оплата труда рабочих = 35,64 x 154,46 Руб. 5 504,95
Оплата труда машинистов = 3273,72 (для начисления накладных и прибыли) Руб. 3 273,72

График производства работ. Автоматическое построение по смете.

ЭКСПЛУАТАЦИЯ МАШИН И МЕХАНИЗМОВ

Шифр Наименование Ед. Изм. Расход Ст-сть ед.Руб. ВсегоРуб.
 1  110054 Автобетоносмесители 5 м3  маш.-ч 10,74 2020,18  21 696,73
 2  160402 Машины бурильно-крановые на автомобиле, глубина бурения 3,5 м  маш.-ч 10,93 1613,02  17 630,31
 3  400001 Автомобили бортовые, грузоподъемность до 5 т  маш.-ч 0,81 1014,92  822,09
Итого Руб.  40 149,13

РАСХОД МАТЕРИАЛОВ

Шифр Наименование Ед. Изм. Расход Ст-сть ед.Руб. ВсегоРуб.
 1  201-0832 Бруски деревянные 50*50 мм  м 55,9 31,21  1 744,64
 2  201-9212 Стойки металлические опорные  шт. 100  0,00
 3  401-9021 Бетон  м3 6,34  0,00
Итого Руб.  1 744,64

ИТОГО ПО РЕСУРСАМ:      41 893,77 Руб.

ВСЕГО ПО РАСЦЕНКЕ:      47 398,72 Руб.

Вы можете посмотреть данный норматив рассчитаный в ценах 2000 года. перейдя по этой ссылке

Расценка составлена по нормативам ГЭСН-2001 редакции 2014 года с дополнениями 1 в ценах марта 2014 года.Для определения промежуточных и итоговых значений расценки использовалась программа DefSmeta

Смета на строительство дома, на ремонт и отделку квартир — программа DefSmeta
   Аренда программы
В программе предусмотрен помощник, который превратит составление сметы в игру.

Задачи и функции освещения

Подсветка забора призвана решать три основные задачи:

Декоративную: дополняет дизайн, подсвечивая определённые архитектурные элементы.

Осветительную: освещает территорию участка около ограждения, в том числе калитку и ворота.

Охранную: улучшает в ночное время видимость вдоль забора и входных элементов.

В функции фонарей, установленных на ограждении, входит освещение:

Внутреннего периметра участка. Повышает безопасность передвижения в темноте по дорожкам, расположенным вблизи ограждения, а также даёт возможность видеть клумбы, архитектурные элементы и другие сооружения, находящиеся поблизости.

Подъездных путей. Рекомендуется поставить во входной зоне не меньше двух светильников. Это позволит удобно пользоваться калиткой и воротами в тёмное время суток, а также увидеть кто подходит или подъезжает к участку.

Пространства за пределами двора. Общие фонари уличного освещения иногда перегорают и выходят из строя. Бывает, что их освещение слишком слабое и его недостаточно. В этом случае источники света, направленные за пределы двора, будут весьма полезны и актуальны.

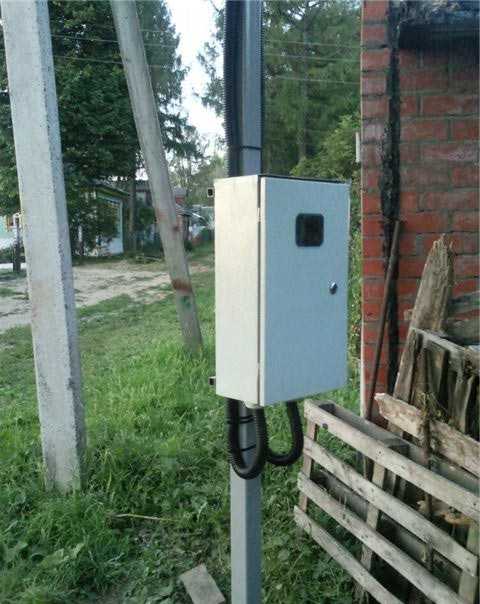

Шкаф учета

Сборка шкафа осуществляется отдельно и зависит опять же от выданных технических условий и количества электрооборудования у вас дома. Чаще всего там размещают вводной и отходящий автомат или УЗО, плюс электросчетчик. Вся остальная сборка автоматики уже происходит внутри щитовой дома.

Вообще здесь лучше придерживаться минимализма. Потому что шкаф находится на улице и подвергается постоянным колебаниям температуры и влажности. Поэтому монтировать туда всякие дорогостоящие релюшки не желательно.

Сам шкаф учета можно закрепить 4 способами:

на саморезы через заднюю стенку. Делать этого не стоит, так как нарушается герметичность шкафа и его требования по IP54.

на болты с гайками через боковые ушки

при помощи бандажной ленты

или попросту приварить к металлическим уголкам, но в таком случае это уже будет не съемный вариант

Места соединения шкафа и трубостойки необходимо зачистить от краски для обеспечения полного контакта и заземления всей конструкции.

Как размещать шкаф наружу или во внутрь участка?
Для удобства снятия показаний проверяющими, если стойка не огорожена забором, размещайте так, чтобы дверца смотрела наружу. Для удобства вашего обслуживания — дверцой во внутрь. Но тогда на участок каждый раз придется запускать контролеров.

Сопротивление контура заземления здесь должно быть не более 10 Ом. Сможете ли вы его обеспечить одним 3 метровым уголком или штырем, вбитым рядом с трубостойкой, зависит от состава грунта.

Чтобы обойтись в качестве заземления самой металлической стойкой, глубина ее заглубления должна быть не менее 3 метров.

Опять же проверяющие из СО при подключении, могут замерить заземление и требовать соблюдения его параметров. А могут и удовлетвориться простым его наличием. Все индивидуально. Но для собственной безопасности сделайте его по правилам.

Как закрепить столб лестницы к бетонному полу

Разумеется, самым надежным способом будет сделать отверстие в бетоне, а затем закрепить там опорную основу для лестницы. Однако на это уйдет много усилий, ведь потребуется разобрать участок пола, а затем собрать его заново. Наиболее чистым решением, будет использование шпильки-винта. Шпильку нужно поставить в бетон при помощи анкера, а затем насадить опору на винт. Еще один способ — это использование зипболта и химического анкера. Это позволит сэкономить время и силы. Что бы вы ни выбрали, нужно тщательно все рассчитать и проверить, ведь от этого будет зависеть устойчивость всего сооружения.

Расстояние между фонарными столбами: высота уличного фонаря

Расстояние между фонарными столбами, опорами освещения

При установке фонарных столбов, осветительных опор в городе, вдоль дороги, расстояние между опоры наружного освещения города определяется исходя из количества осветительных фонарей установленных на опоре, их мощности и высоты установки светильника над дорогой. Расстояние между осветительными столбами железобетонными при установке фонарных столбов вдоль дорог определяется по этой же таблице. Расчет расстояния между опорами освещения выполнен на основании норм освещенности дорог. Данный расчет позволяет ответить на вопросы: «Сколько метров между фонарными столбами освещения?», «Какое расстояние между фонарными столбами?», «Какой пролет между столбами освещения?». Отношение шага светильников к высоте их подвеса на улицах и дорогах всех категорий должно быть не более 5:1 при одностороннем, осевом и прямоугольном размещении светильников и не более 7:1 при шахматной схеме размещения. В таблице даны максимальные расстояния между опорами освещения с учетом требуемой освещенности дорожного полотна.

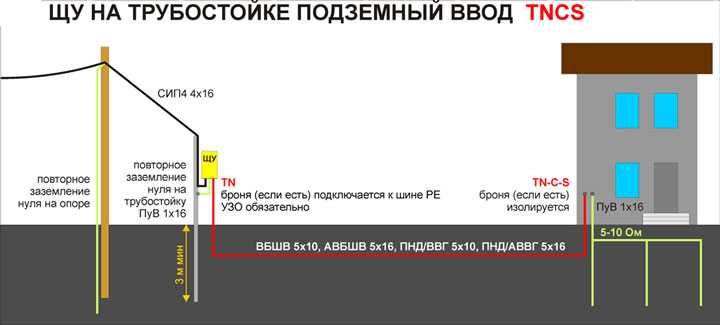

Подключение к линии СИП

Подключение к линии электропередач выполненной проводом СИП можно сделать с помощью кабеля подвешенного на тросике, а лучше всего использовать другой СИП 4*16 или СИП 2*16.
Для этого вам понадобится:

дополнительный крюк на опору

Универсальные крюки SOT 76 и настенные крюки SOT 28.

Кронштейны Ensto SO 279

Кронштейны IEK КАМ-4000

Кронштейны от КВТ КАБ-25

Кронштейн Sicam PA 69

Крюк универсальный CSC 16

Крюк для плоских поверхностей GHP

Крюк для ответвлений CST 12

Кронштейны Niled CA 16

Кронштейны CT 600, CB 600

2 анкерных зажима

Анкер Ensto SO 243, SO 157.1, SO 158.1, SO 80

Анкер IEK ЗАБ и ЗАБу

Анкер КВТ ЗАБ

Анкер Sicam GUKp

Анкер Niled DN 123

4 или 2 прокалывающих зажима

Зажимы Ensto

Зажимы Sicam

Зажимы Niled

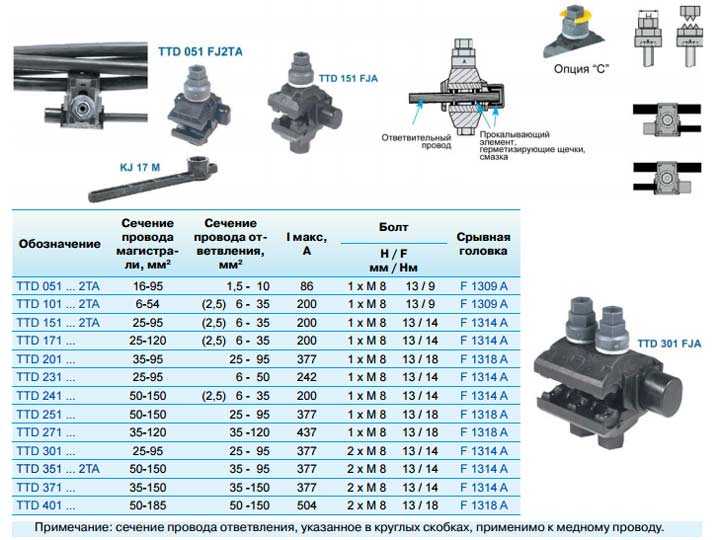

Подробнее о методах подключения можно ознакомиться в статье «Как соединить провода СИП между собой и с медным кабелем».

Как лучше сделать опуск СИП по трубостойке до шкафа учета? Не нужно вырезать отверстие сбоку трубы, чтобы запустить туда провод.

Прорезая такие отверстия входа (сверху) и выхода (снизу), вы тем самым ослабляете всю конструкцию, а также открываете доступ влаги во внутрь. Если грубо взять скорость коррозии в 0,1мм в год, плюс учесть толщину стенок в 3мм, то лет через десять ваша стойка просто упадет.

Скорее всего учет не примут и заставят переделывать.

Поэтому СИП должен спускаться снаружи, защищенный трубой, либо атмосферостойкой гофрой ПНД (черная).

Для СИП 4*16 используйте гофру диаметром минимум 32мм. Будет удобнее заводить. Использовать ПВХ материал нельзя. В мороз все это полопается и прослужит на улице не более одного двух сезонов.

Еще один из вариантов — использование специальных дистанционных зажимов или бандажей. Вот их марки и характеристики с размерами под СИП:

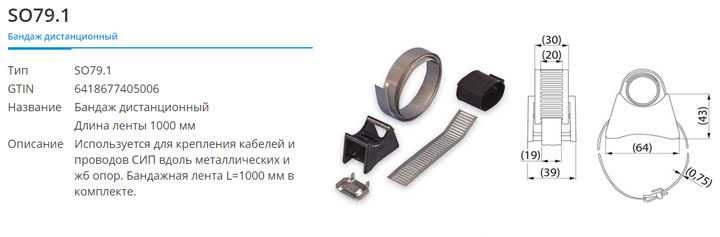

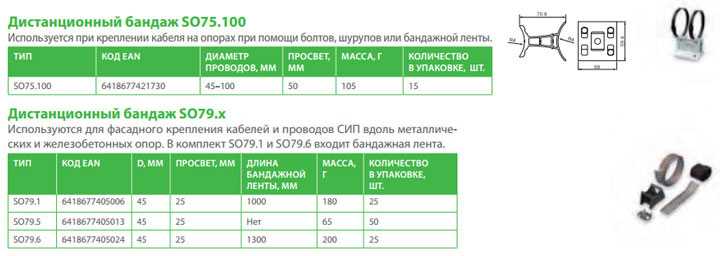

Дистанционный бандаж Ensto SO75.100 и SO79

Дистанционный бандаж Sicam Bic

Дистанционный бандаж Niled Bic

СИП такой материал, который позволяет не прятать его в гофру. Однако по требованиям техники безопасности, любой провод или кабель (даже бронированный), должен быть защищен на уровне до 2м от земли. А шкаф у вас висит на расстоянии максимум 1,7м. Поэтому хотите вы или нет, а прятать его в трубы или гофру все равно придется.

Для крепления труб не желательно использовать простые сантехнические хомуты. Они не атмосферостойкие и все резники со временем рассохнуться и выпадут.

Гофру притягивайте к стойке опять же специальными хомутами для СИП. Иначе от мороза и солнца ПВХ материал хомутов полопается и весь ваш ввод будет болтаться как не понятно что. Для того, чтобы вода не попала внутрь шкафа, СИП опускают и заводят только снизу.

Окончательный ввод от трубостойки до дома лучше выполнить подземным способом, при помощи бронированного кабеля. Хотя каким образом вы будете заводить электричество после точки учета уже ваше личное дело. В технических условиях этого не прописывают.

Только помните, что провод СИП закапывать в землю нельзя!
Если подземный вариант не доступен (есть пересечение с газовой трубой, асфальт), то СИП опять нужно поднимать вверх и тянуть на фасад дома.
Когда данный шкаф у вас был в качестве времянки на момент строительства дома, а потом все таки пришлось выходить кабелем на одну из стен, оптимально в конце строительства будет полностью убрать трубостойку и сделать полноценный ввод в дом напрямую — от столба до фасада.
